ONE G+

工程進度: 60%

114年3月ONE G+工程進度

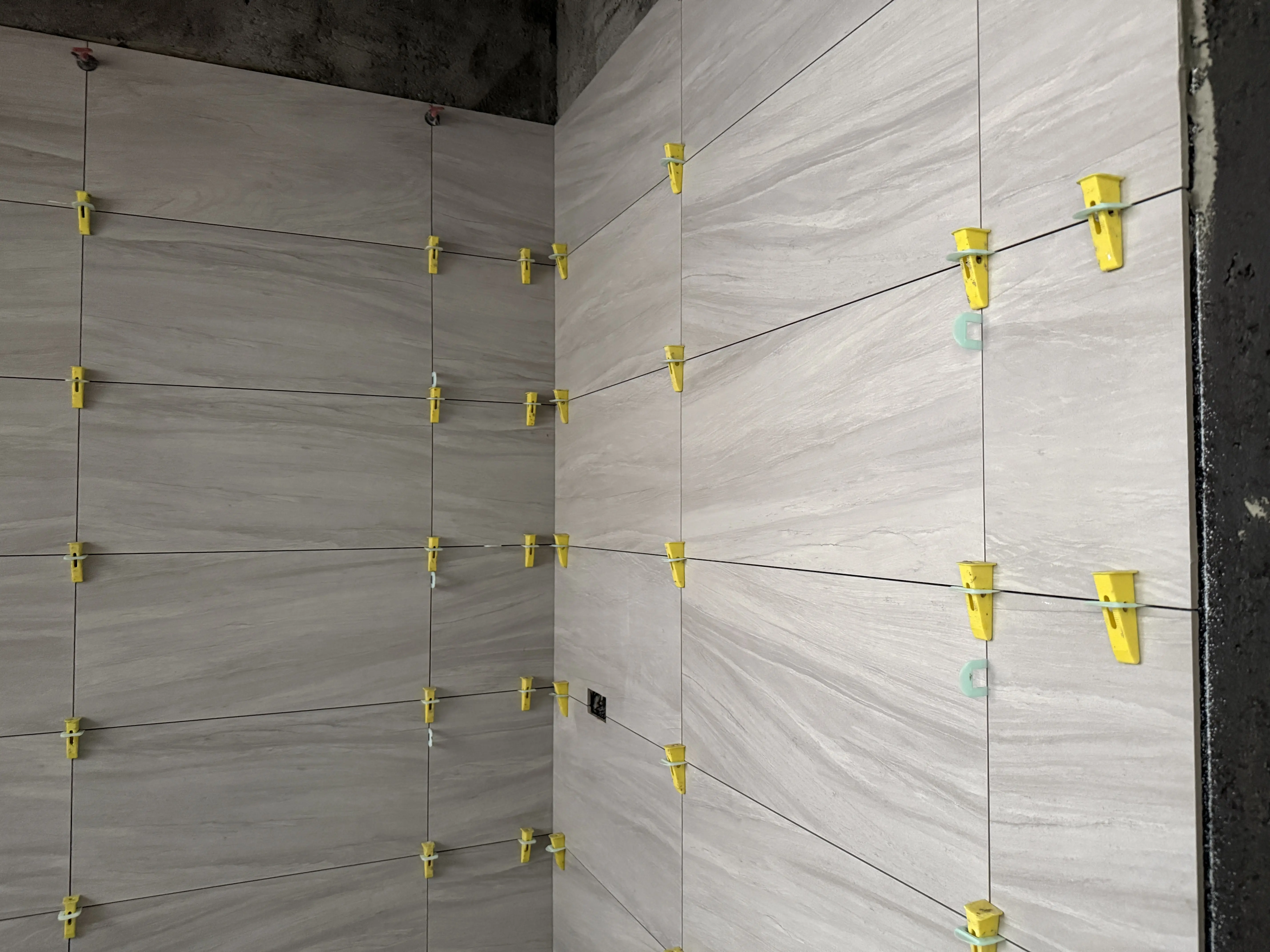

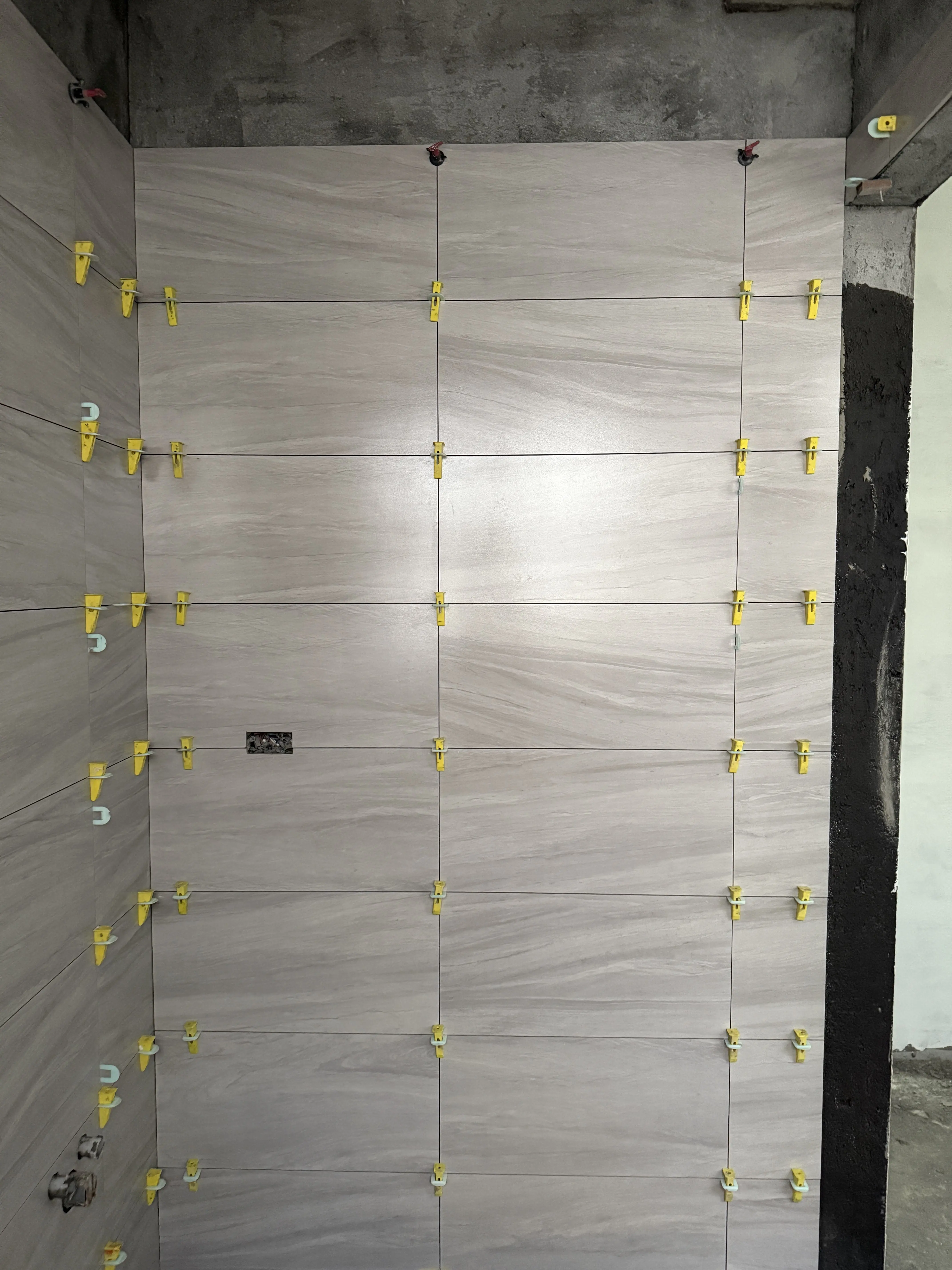

二樓-七樓梯廳壁磚黏貼

二樓-七樓梯廳壁磚黏貼

七樓陽台廁所地磚施作

七樓廁所地磚施作

二樓-七樓廁所牆面磁磚黏貼

二樓-七樓廁所牆面磁磚黏貼

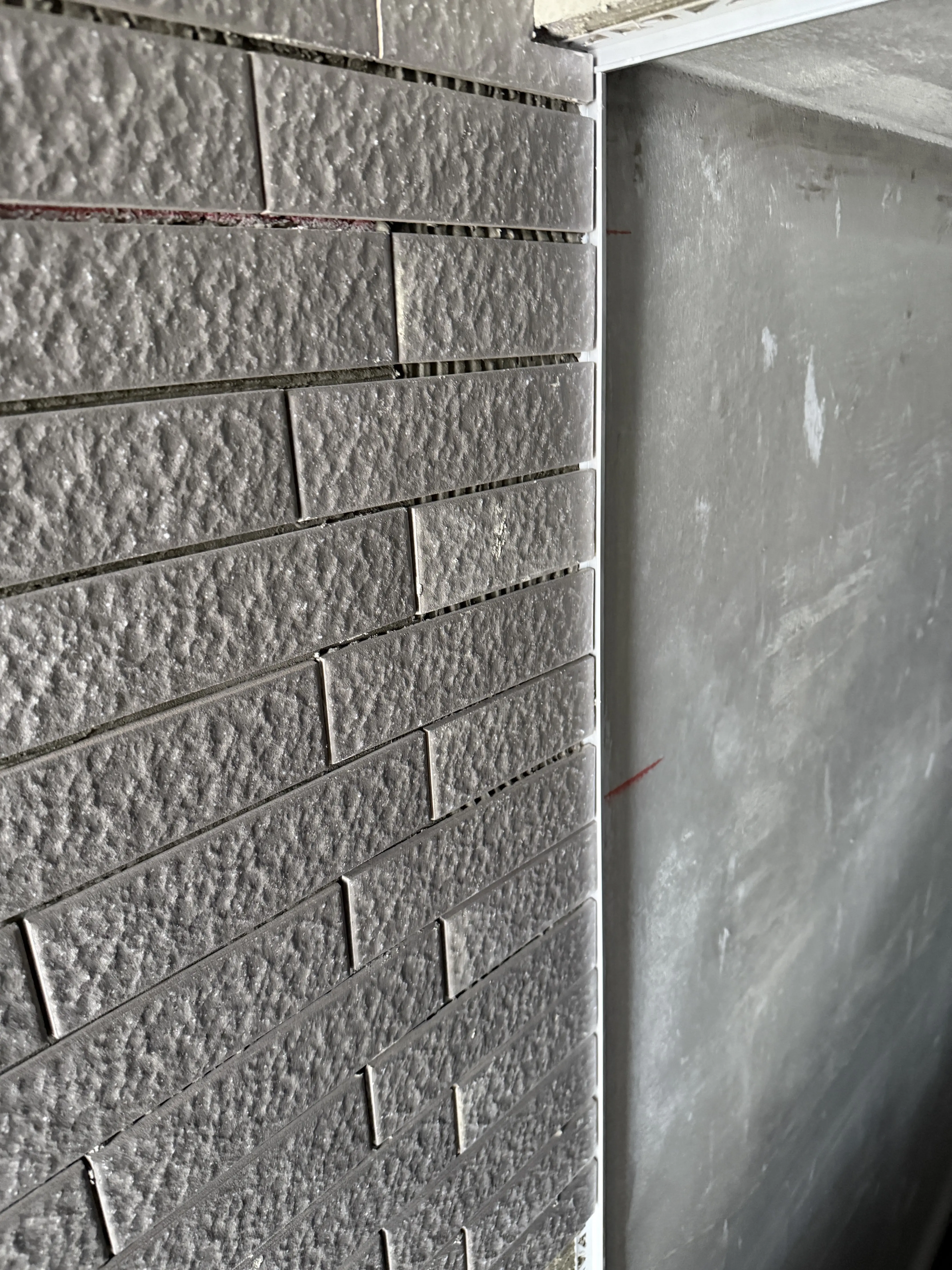

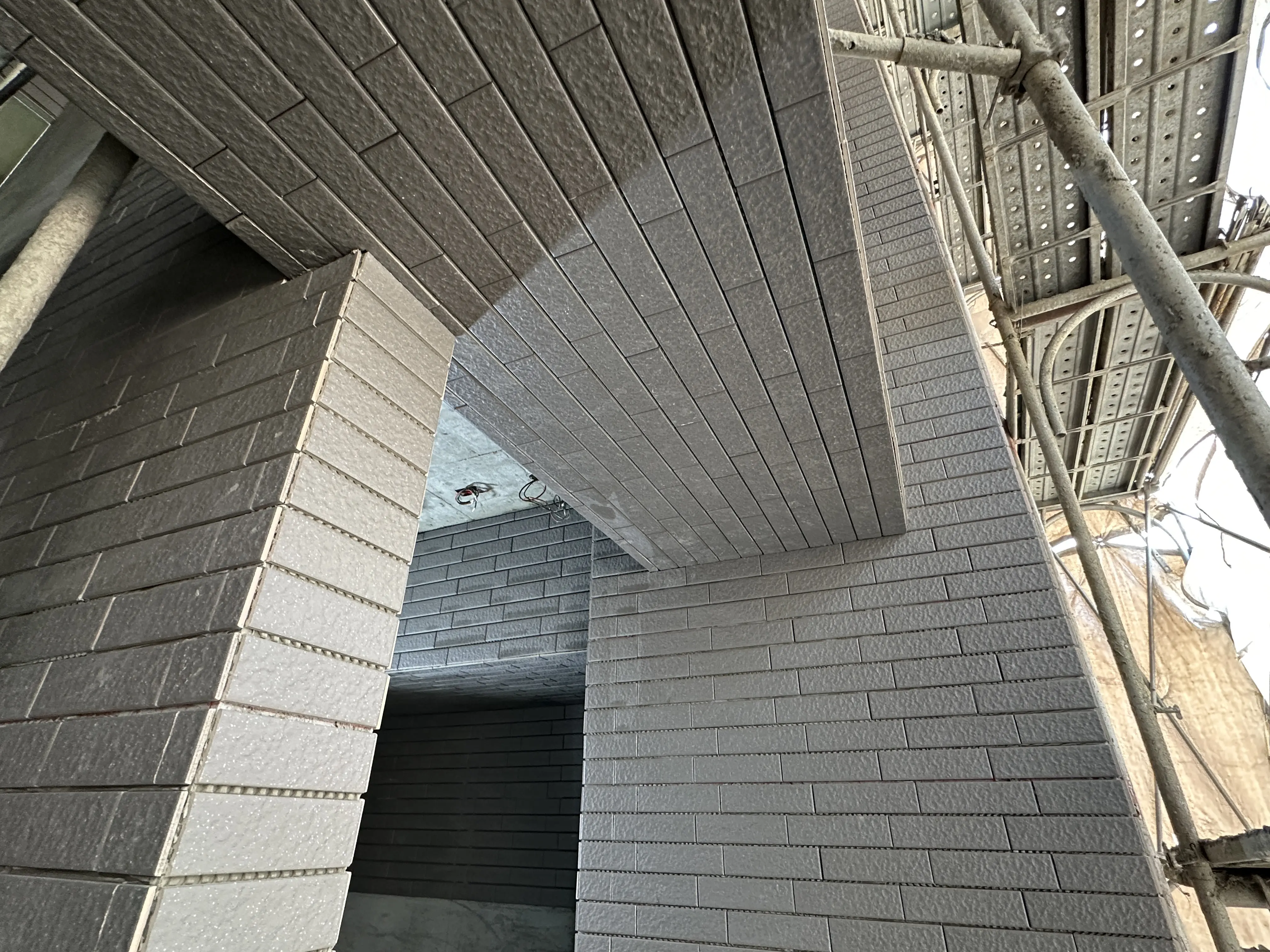

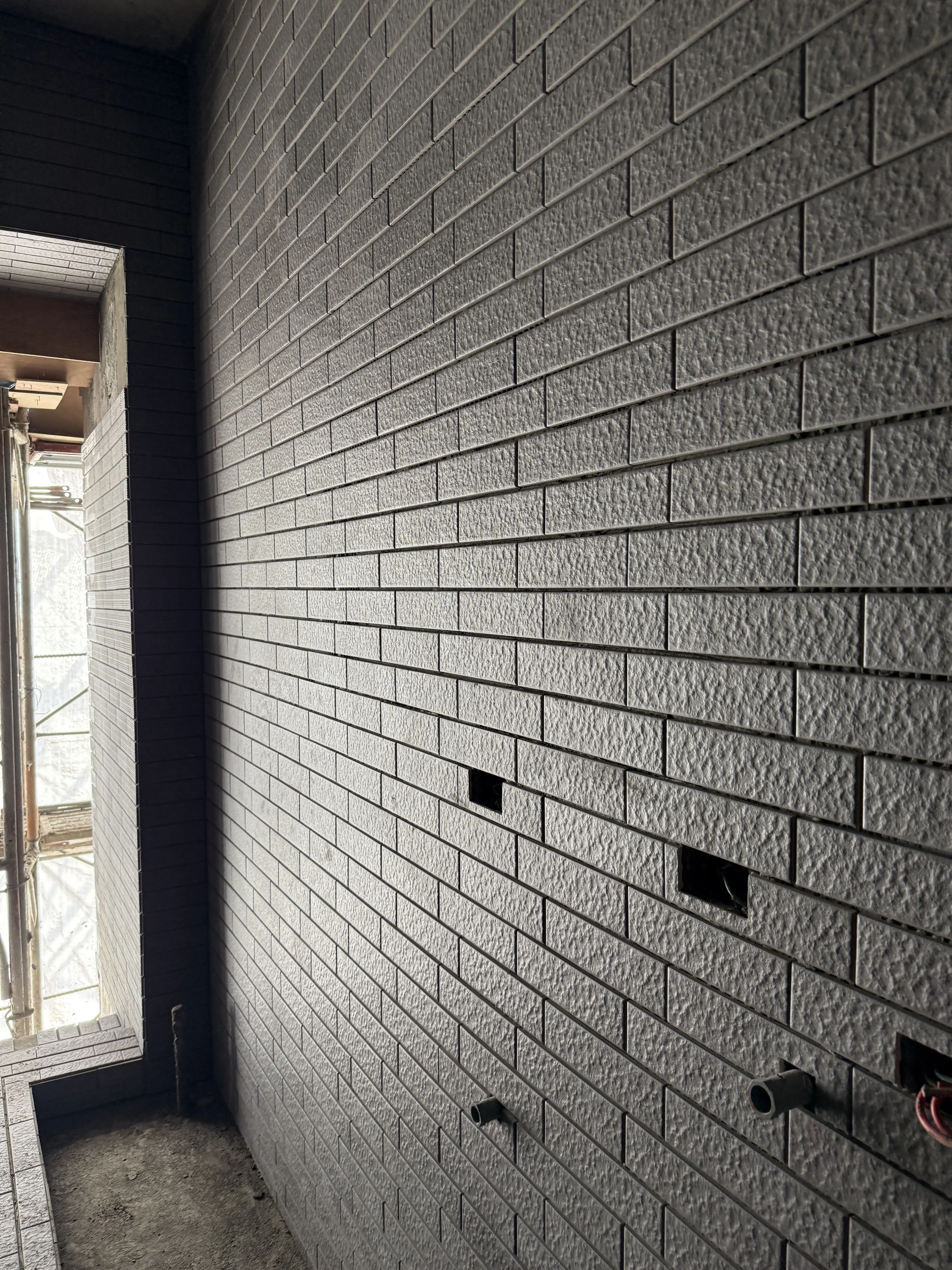

二樓-七樓外牆二丁掛黏貼

二樓-七樓外牆二丁掛黏貼

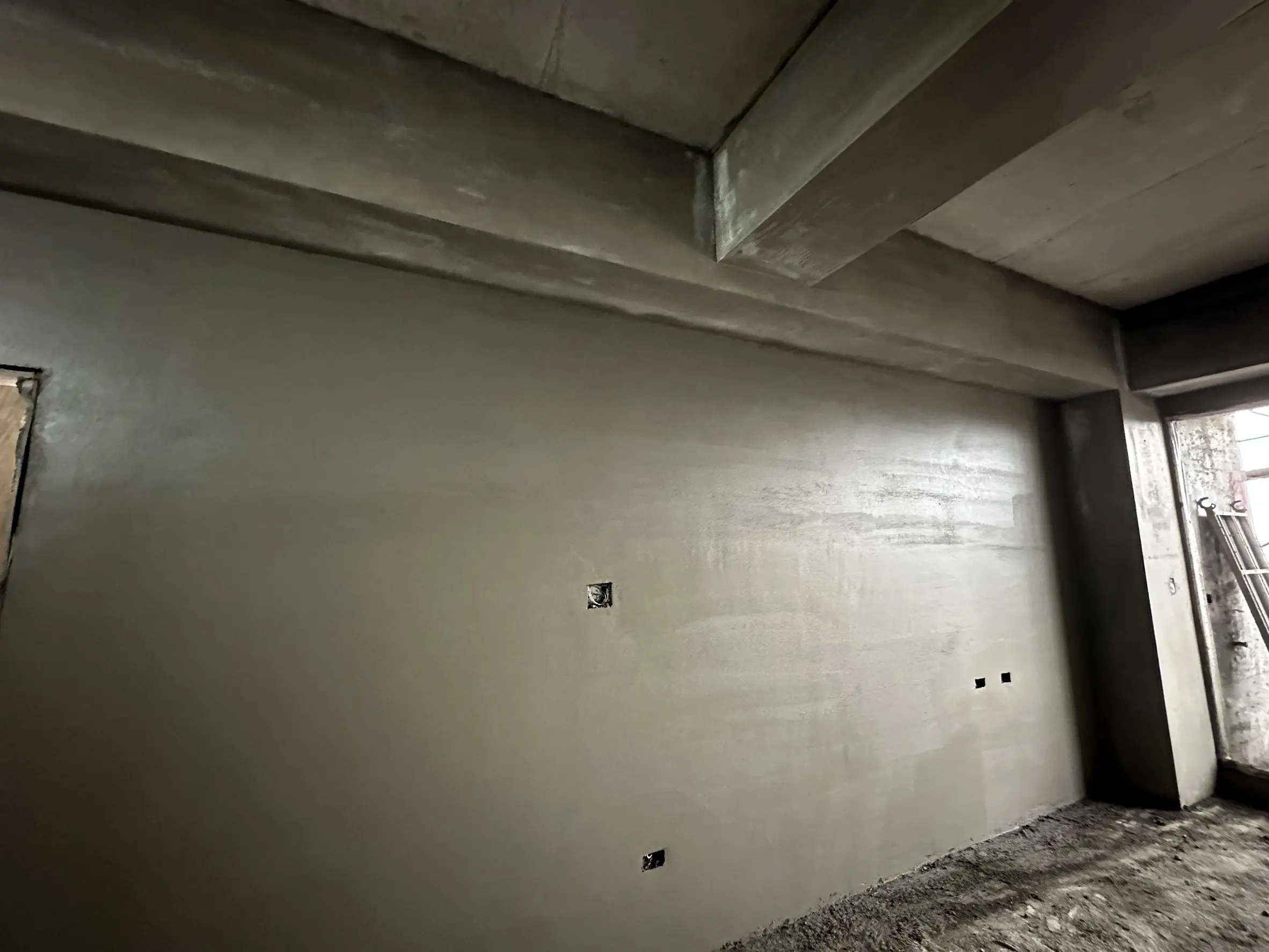

八樓-十樓室內牆面打底

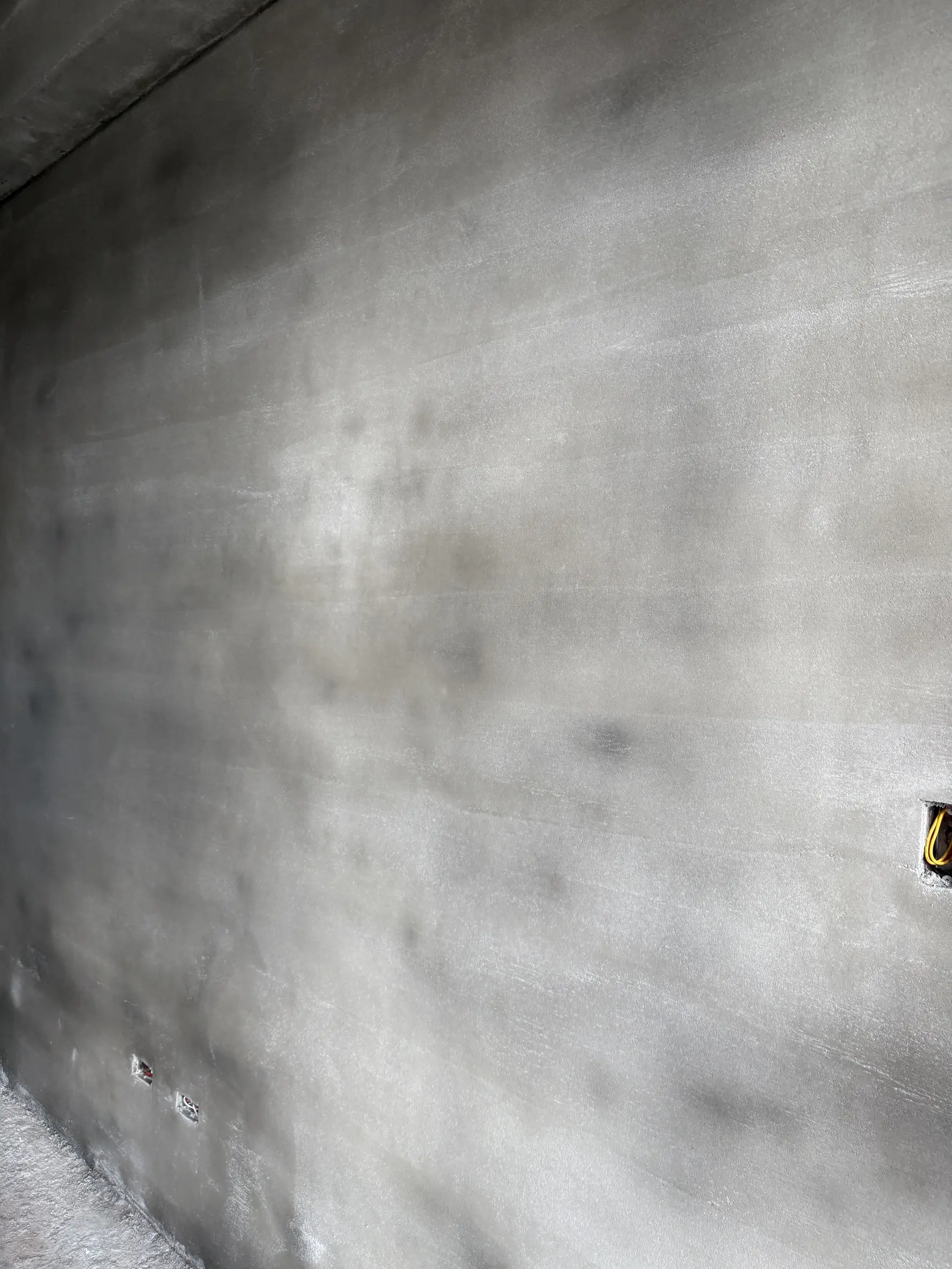

八樓-十樓室內牆面打底

八樓-十樓室內牆面打底

八樓-十樓室內牆面打底

二樓-七樓外牆二丁掛黏貼

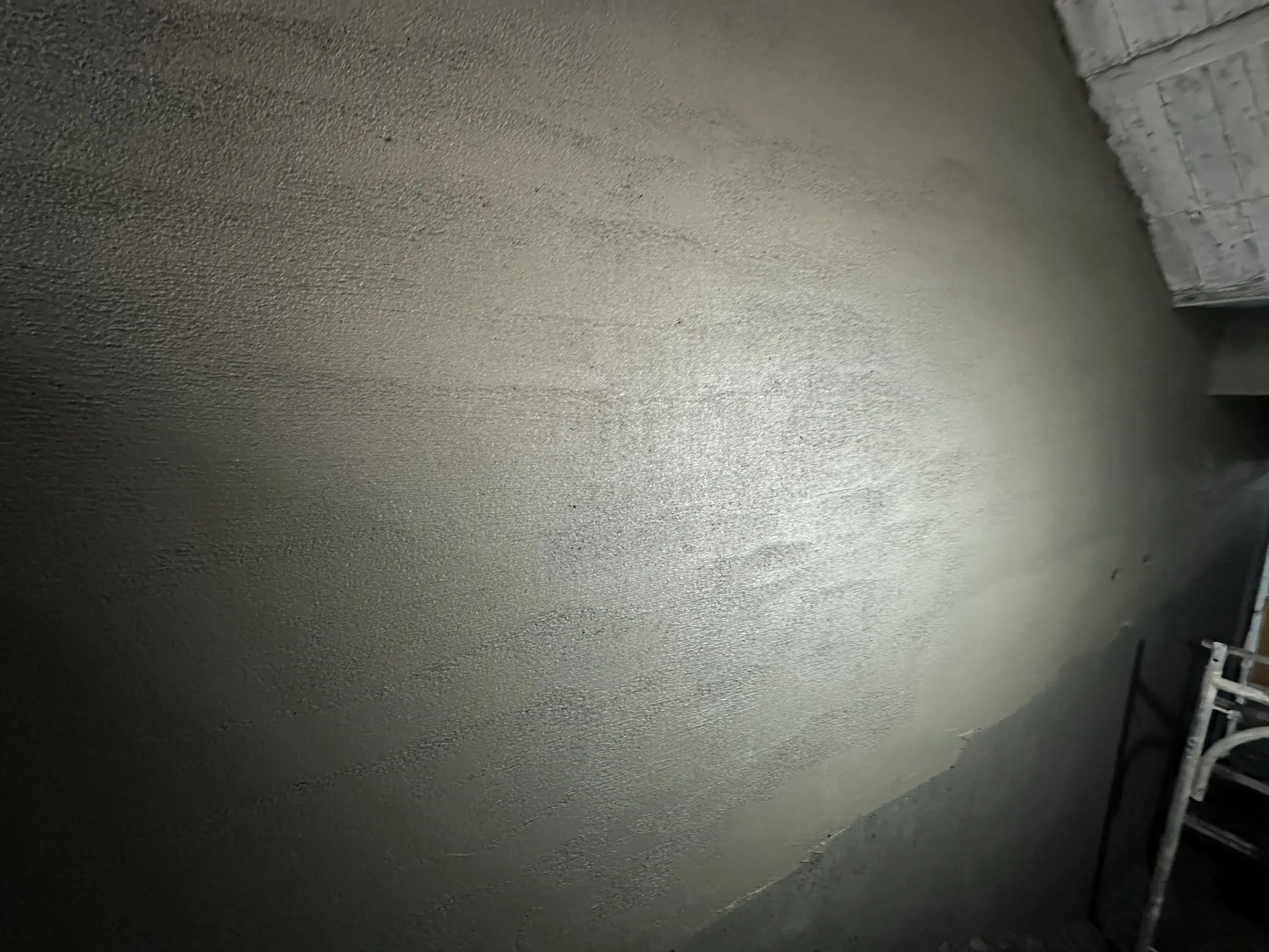

八樓-十樓室外牆打底

八樓-十樓室外牆打底

三樓頂板混凝土澆置後.滿水養護

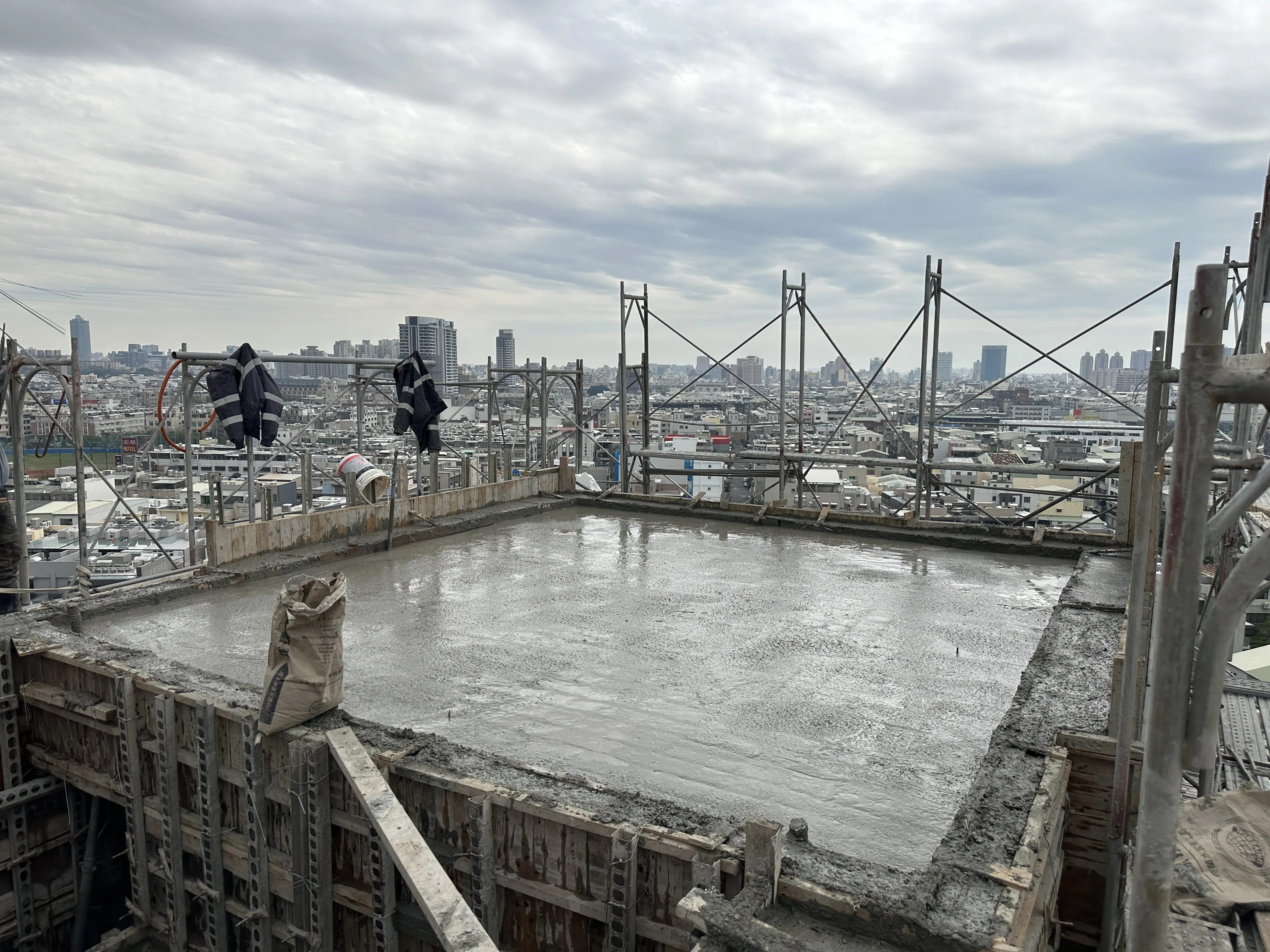

三樓頂板混凝土澆置完成

三樓頂板混凝土澆置

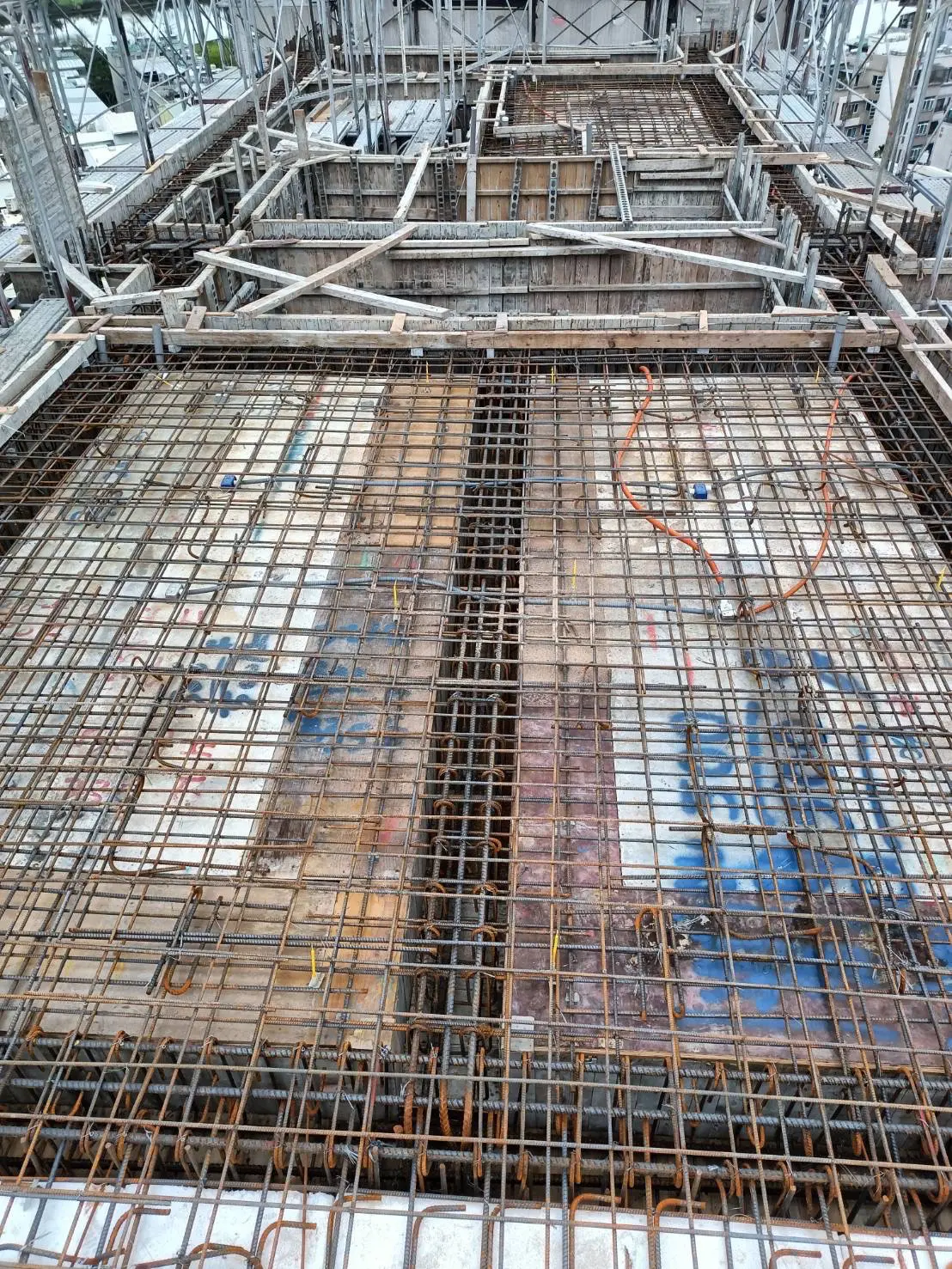

三樓頂板鋼筋綁紮完成

三樓頂板模板組立查驗

三樓模板組立

三樓柱牆鋼筋綁紮查驗

二樓-七樓梯廳壁磚黏貼

二樓-七樓梯廳壁磚黏貼

七樓陽台廁所地磚施作

七樓廁所地磚施作

二樓-七樓廁所牆面磁磚黏貼

二樓-七樓廁所牆面磁磚黏貼

二樓-七樓外牆二丁掛黏貼

二樓-七樓外牆二丁掛黏貼

八樓-十樓室內牆面打底

八樓-十樓室內牆面打底

八樓-十樓室內牆面打底

八樓-十樓室內牆面打底

二樓-七樓外牆二丁掛黏貼

八樓-十樓室外牆打底

八樓-十樓室外牆打底

三樓頂板混凝土澆置後.滿水養護

三樓頂板混凝土澆置完成

三樓頂板混凝土澆置

三樓頂板鋼筋綁紮完成

三樓頂板模板組立查驗

三樓模板組立

三樓柱牆鋼筋綁紮查驗
